ONCF: Voici les innombrables défaillances relevées par la Cour des comptes en 2017

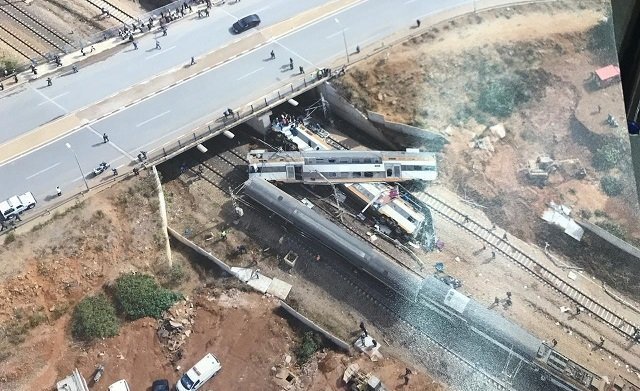

L’enquête de la gendarmerie royale suit son cours suite à l’accident du train ONCF à Bouknadel survenu le 16 octobre. En attendant ses résultats, des hypothèses sur les causes de l'accident sont avancées par des experts et cheminots, dont l’excès de vitesse du train et la défaillance d’un aiguillage. En avril 2017, la Cour des comptes avait relevé plusieurs défaillances dans la maintenance et la gestion du réseau ferroviaire par l’ONCF. En voici l’essentiel.

ONCF: Voici les innombrables défaillances relevées par la Cour des comptes en 2017
S.N.
Le 18 octobre 2018 à 12h32 | Modifié 11 avril 2021 à 2h49

A la lecture du rapport, l’on est frappé par la quantité de remarques négatives formulées par la Cour des comptes. Nous ne pouvons pas, pour l’instant affirmer que l’accident de Bouknadel a été provoqué par l’une de ces défaillances. Mais la responsabilité de l’ONCF et de son staff ne peut être écartée non plus.

>>Lire aussi: Accident train ONCF: les premières hypothèses

Le comble, c’est qu’il ne s’agit pas d’un cas isolé. En février 2018, un accident de train aux environs de Tanger avait fait 6 morts et 14 blessés. Une enquête avait été ouverte mais ses résultats n’ont pas été rendus publics.

>>Lire aussi: Accident ferroviaire de Tanger: Mohamed Rabie Khlie dans l’œil du cyclone

En tous les cas, les observations faites par la Cour des comptes en 2015 et publiées en 2017 sont graves et méritaient d’être prises en compte sérieusement par les pouvoirs publics. En voici l’essentiel.

Tout d’abord, un rappel du périmètre. En 2017, l’ONCF c’est :

- 3.600 km de voies ferrées.

- 2.110 km de longueur des lignes.

- 37 rames automotrices, 250 locomotives en circulation, 5.500 wagons à marchandise et 560 voitures à voyageurs.

- 73% des lignes électrifiées et 133 gares ferroviaires.

Les défaillances du pôle infrastructure et circulation

L’ONCF dispose d’un pôle infrastructure et circulation (PIC) qui règle la circulation, assure la maintenance des installations et équipements et construit les lignes ferroviaires.

La Cour des comptes a contrôlé les volets maintenance des installations fixes, la gestion des vieilles matières de ces installations et la gestion de certains projets d’investissement. Voici, entre autres, ce qu’il en ressort :

Non généralisation de la planification manuelle de la maintenance et informatisation de gestion: la caténaire, la signalisation et les ouvrages d’art ne sont pas gérés par des systèmes informatiques.

Insuffisance de traçabilité des contrôles de proximité: De 2010 à 2014, à peine 86 rapports de contrôle on été transmis à la Cour et ne concernent que les districts voie et ligne caténaire/sous-stations.

Faible utilisation de certains engins de maintenance: rendement faible à cause du vieillissement.

Prise en charge tardive de la maintenance des ouvrages d’art: le laboratoire public LPEE a vérifié à partir de 2010 la qualité de l’ensemble des 478 ponts de portée supérieure à 5 mètres. L’état de 11 ouvrages a été qualifié d’alarmant le 3 juin 2011. Mais l’ONCF a attendu la fin du mois de mars 2015 pour arrêter les actions à entreprendre.

Suivi insuffisant des indicateurs de performance de la maintenance : le seul indicateur calculé est le coût de maintenance qui reste non exploité. Les autres indicateurs ne sont suivis par aucun service.

Augmentation du linéaire nécessitant l’amélioration du niveau de confort : Un prestataire externe avait recommandé en 2014 d’améliorer le confort vibratoire des passagers. La part des tronçons à améliorer a augmenté entre 2012 et 2014 de 17% à 26%. Le linéaire des tronçons inconfortables est passé de 34% à 36%.

Retards des trains à cause d’incidents liés aux composantes de l’infrastructure: 102 incidents en 2011 suite aux ruptures de soudures et cassures de rail (+150%). Légère augmentation de 2013 à 2014 puis diminution à 58 cas en 2015. Le cumul des retards de trains entre 2010 et 2015 est de 19.646 minutes.

Gestion de la traversée des voies ferrées à améliorer: l’ONCF donne son accord à la réalisation de traversées sur la base d’engagements des permissionnaires, en l’absence d’arrêtés du ministère de l’Equipement.

Quais des gares ne facilitant pas l’accès des voyageurs aux trains: distance entre le quai et la rame pouvant atteindre 47 cm, faisant courir aux passagers des risques de sécurité, augmenter le temps d’embarquement et de débarquement et par conséquent la durée d’arrêt des trains.

Défaillance dans la maintenance et la gestion du matériel roulant

Le pôle maintenance du matériel (PMM) se charge de la maintenance du matériel roulant. La Cour des comptes a analysé les indicateurs de performance suivants : le taux de réalisation du programme de maintenance, la disponibilité et la fiabilité du matériel et le nombre d’accidents à chaque 100 km traversés. Voici ce qu’il en ressort :

>> Lire aussi : Accident train ONCF: quid de la responsabilité, indemnisation et compétence juridictionnelle

Un parc de matériel roulant hétérogène, constituant un obstacle à l’optimisation des coûts. L’ONCF ne procède pas, lors de la sélection des offres au moment de l’achat, à une évaluation du coût complet de possession des matériels.

Un parc en partie ancien: en 2015, 47% des locomotives électriques avaient entre 30 et 38 ans, 53% des locomotives diesel de ligne entre 40 et 47 ans et 43% des locomotives diesel de manœuvre entre 31 et 42 ans.

Une part significative du programme annuel de maintenance n’est pas exécutée: En 2015, cette part a atteint 25% de la charge de l’année.

Visites et révisions au-delà des limites fixées par les normes de maintenance en dépit du caractère impératif des échéances des opérations de maintenance.

De nombreux matériels circulent avec des restrictions temporaires (limites d’utilisation imposées par le PMM avec un délai de remise en état).

Un nombre important de demandes de matières nécessaires aux opérations de maintenance sont non satisfaites ou satisfaites avec un grand retard.

- Absence de stock de certains articles stratégies.

- La fiabilité du matériel remorqué voyageurs s’est améliorée mais l’écart avec l’objectif se creuse.

Déficit permanent du matériel roulant disponible et opérationnel en raison des retards dans les opérations de maintenance.

Défaillance dans la gestion des projets d'investissement

Pour ce qui est de la gestion des projets d’investissement, la Cour des comptes a examiné certains projets dont la mise à niveau de la ligne Fès-Oujda, l’augmentation de la capacité de Casa-Kénitra et les systèmes de sécurisation. Voici ce qu’il en ressort.

Retard d’actualisation du contrat programme 2010-2015 signé par l’ONCF avec l’Etat.

Production irrégulière et tardive des reportings par les chefs de projets.

- Projet de mise à niveau de la ligne Fès-Oujda:

  • Retard dans le renouvellement de la voie et le renforcement des ponts métalliques.
  • Modifications récurrentes dans le projet d’électrification de la ligne.

- Projet d’augmentation de la capacité de l’axe Casa-Kénitra:

  • Retard dans les diligences pour la mise à disposition du foncier.
  • Echéance de réalisation dépassant la fin du plan 2010-2015.
  • Retard dans le renouvellement de la caténaire des voies 1 et 2.

- Projets de sécurisation de la circulation:

  • Le système de supervision automatique de la conduite des trains n’est pas encore opérationnel: retard dans certaines phases du projet, recours insuffisant à l’assistance externe, réception des travaux sans levée préalable des réserves, maintenance non encadrée...

- Programme de sécurisation de la traversée de la voie:

  • Taux de réalisation des passerelles pour piétons faible: sur 50 passerelles prévues, 8 ont été réalisées jusqu’à fin mai 2015, soit un taux de 16%.
  • Réalisation modeste des travaux de clôture des emprises sur la section Casablanca – Sidi Ichou
  • Retard en matière d’équipement des passages à niveau par des systèmes automatiques de protection.



- Projets d’investissement du matériel roulant:

  • Déficit de justification des choix d’investissement.
  • Grand retard dans l’exécution des projets.

- Gestion des cessions du matériel réformé:

  • Cessions directes sans recours, dans certains cas, à l’appel à la concurrence.
  • Approbation des contrats de cessions par des responsables autres que l’autorité compétente.
  • Insuffisance de verrouillage de la procédure de gestion du matériel enlevé des installations fixes.
  • Non documentation des décisions de réforme du matériel roulant.
  • Défaillance des cessionnaires sans application par l’ONCF des sanctions prévues par les contrats.
  • Enlèvement du matériel avant paiement.

La Cour des comptes a formulé une série de recommandations à l’ONCF que vous pouvez consulter dans ce document. Celui-ci contient également la réponse de Mohamed Rabie Khlie, DG de l’office. En voici un résumé :

- En dépit des progrès notables enregistrés, l’Office est appelé à déployer davantage d’efforts pour améliorer ses performances, particulièrement dans ces domaines: informatisation et planification de la maintenance des infrastructures et du matériel roulant ; modernisation du parc ; suivi et reporting des projets.

Les insuffisances constatées dans la gestion des projets sont principalement liées aux phases d’études et aux contraintes d’expropriation des terrains. L’ONCF affirme vouloir prendre davantage en compte le retour d’expérience dans ce domaine.

Maintenance des ouvrages d’art: l’ONCF s’oriente vers l’acquisition d’une application développée par LPEE pour la maintenance assistée par ordinateur.

Le projet de contrôle à distance de la vitesse a connu plusieurs difficultés imprévues qui seront résolues avec l’assistance d’experts internationaux et commissions spéciales.



À découvrir

Si vous voulez que l'information se rapproche de vous Suivez la chaîne Médias24 sur WhatsApp
© Médias24. Toute reproduction interdite, sous quelque forme que ce soit, sauf autorisation écrite de la Société des Nouveaux Médias. Ce contenu est protégé par la loi et notamment loi 88-13 relative à la presse et l’édition ainsi que les lois 66.19 et 2-00 relatives aux droits d’auteur et droits voisins.
S.N.
Le 18 octobre 2018 à 12h32

à lire aussi

CIRDI : Face à Emmerson, Rabat demande une bifurcation de la procédure
DROIT

Article : CIRDI : Face à Emmerson, Rabat demande une bifurcation de la procédure

Face à une réclamation de 1,215 milliard de dollars portée par les investisseurs liés au projet de potasse de Khémisset, le Maroc demande au CIRDI d’examiner en priorité ses objections de compétence.

Les nappes phréatiques ont moins bénéficié des pluies que les barrages
Eau

Article : Les nappes phréatiques ont moins bénéficié des pluies que les barrages

Alors que les barrages marocains affichent un taux de remplissage de 76,2 %, le niveau des eaux souterraines raconte une autre histoire. L'analyse des données satellitaires sur dix ans révèle un rebond disparate et timide.

Transport militaire : le Maroc renforce sa flotte de transport aérien avec l’Airbus C295
Defense

Article : Transport militaire : le Maroc renforce sa flotte de transport aérien avec l’Airbus C295

L’Airbus C295 acquis par les Forces armées royales dans le cadre de la modernisation des Forces royales air a été dévoilé par Forum Far-Maroc. Selon l’expert militaire Abdelhamid Harifi, cette acquisition vise à renforcer les capacités de transport aérien militaire du Maroc, tout en s’inscrivant dans le contexte du rapprochement maroco-espagnol.

EXCLUSIF. Cartes à l’appui, les grands changements urbanistiques envisagés à Hay Mohammadi
ECONOMIE

Article : EXCLUSIF. Cartes à l’appui, les grands changements urbanistiques envisagés à Hay Mohammadi

CASABLANCA. Le projet de nouveau plan d’aménagement de Hay Mohammadi arrive à une étape décisive. Prévu pour examen le 14 mai par le conseil de la ville de Casablanca, ce document suscite une vive contestation locale, notamment autour du devenir de quartiers historiques comme Derb Moulay Cherif. Voici, en détail, ce que prévoit ce plan.

African Lion 2026 : comment le Maroc a testé l’armée du futur dans le Sud
Defense

Article : African Lion 2026 : comment le Maroc a testé l’armée du futur dans le Sud

Clôturé le 8 mai 2026, l’exercice coorganisé par les FAR et la SETAF-AF a réuni plus de 40 nations, dont 28 africaines. IA de commandement, drones FPV, munitions rôdeuses, Apache, WanderB et blindés modernisés... Cette édition a marqué un saut tactique et technologique majeur. Décryptage.

Hôtels. Les visites mystère vont-elles vraiment améliorer le service ?
TOURISME

Article : Hôtels. Les visites mystère vont-elles vraiment améliorer le service ?

Lancée par la SMIT, l’opération suscite déjà des réserves chez certains professionnels, qui plaident pour des audits suivis de plans d’action, de contre-visites et d’investissements dans la formation, plutôt que pour une logique strictement punitive.
